鋼結構車間施工組織設計與安全管理

鋼結構車間施工組織設計是指在鋼結構工程施工前制定的整體規劃和管理方案,涵蓋質量控制、安全防護、工期安排和組織體系,確保工程安全、高效、高質量完成。

項目概況與施工原則

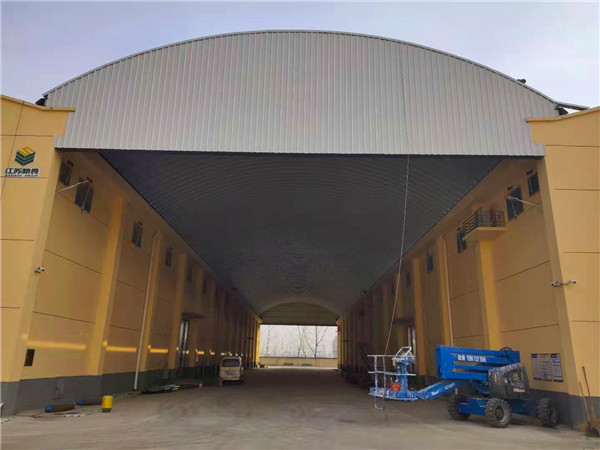

本方案以糧食儲備庫鋼結構帶拱形波紋鋼屋蓋工程為例,由杰達鋼構技術員畢占營先生總結。在施工過程中嚴格遵循"重視安全、文明施工、質量優先、高效施工"的原則。

施工目標體系

質量目標

嚴格按照合同條款要求及現行規范標準組織施工,力求工程一次驗收合格率達到要求。核心目標包括:

  • 實現對業主的質量承諾
  • 按行業規范標準嚴格施工
  • 確保工程一次驗收合格

安全目標

安全防護是施工的重中之重,具體目標如下:

  • 無因工死亡、重傷和重大機械設備事故
  • 無火災事故
  • 無嚴重污染擾民
  • 無重大交通行車事故

工期目標

本工程的工期規劃如下:

  • 施工周期:2019年6月26日至2019年12月23日
  • 施工總工期:180天

現場管理與組織體系

管理目標

創建文明安全工地,建立規范的現場管理制度,運用信息技術提高管理效率。

管理辦法

本工程采用計算機信息技術進行管理:

  • 建立施工單位計算機局域聯網,實現信息共享
  • 應用微機成本分析、網絡計劃、資料管理等手段
  • 通過信息管理系統發布技術交底和施工日志,確保信息傳遞迅速、及時

組織機構設置

本工程按項目法組織施工,由項目經理部對項目的人、財、物實行統一組織、統一布置、統一計劃、統一協調、統一管理。

項目經理選派承擔過鋼結構單層廠房工程項目管理、具備豐富施工管理經驗的人員擔任;項目總工選派具有較高技術業務素質和技術管理水平、并有單層廠房管理經驗的工程技術人員擔任。通過科學、嚴謹的工作質量和項目管理經驗,確保實現合同規定的工期和質量目標,現場管理達到文明安全工地標準。

項目部班子與部室職責

領導班子由項目經理、項目總工程師組成,負責工程的領導、指揮、協調、決策等重大事宜,對工程進度、成本、質量、安全和現場文明施工等負全部責任。

主要職能部室職責:

  • 技術組:編制施工組織設計,編制特殊過程作業指導書和關鍵工序施工方案,進行技術交底和培訓,辦理工程變更,收集整理技術檔案,組織材料檢驗、試驗和施工測量,監督工序質量
  • 施工組:組織施工方案實施,制定生產計劃,進行現場平面布置和勞動力組織,管理各類施工因素,協調勞務分包和工程分包
  • 安質組:負責施工現場安全防護、文明施工、工序質量日常監督檢查
  • 物資組:負責工程材料及施工材料購置、運輸,監督現場各種材料和工具的使用
  • 機械組:負責施工機械調配、進場安裝、維修和保養,確保機械處于良好運行狀態

小結

科學合理的施工組織設計是鋼結構工程成功的關鍵。江蘇杰達鋼結構工程有限公司在多年的施工實踐中,形成了完善的項目管理體系和施工組織方案,各部門密切協作、各盡其責,以確保施工安全、工期準時、質量優良,為業主交付優質的鋼結構工程。
