鋼梁鋼柱加工與安裝的尺寸精度控制

杰達鋼構2019-11-07 19:01:393268

鋼梁鋼柱的尺寸精度是鋼結構工程質量的基礎。加工過程中的尺寸測量和安裝過程中的尺寸控制,直接決定了鋼結構的承載能力和使用效果。本文介紹鋼梁鋼柱加工與安裝的主要測控方法。

鋼柱豎直度的校正方法

經緯儀校對法

這是鋼柱豎直度校對的主要方法。操作步驟如下:

  • 用兩臺經緯儀分別架設在鋼柱縱橫軸附近,相鄰角度不超過15度
  • 離柱的距離約為1.5倍柱長
  • 先瞄準柱子下部的控制線,固定經緯儀照準部
  • 再俯視柱頂部控制線,若重合則表示柱子豎直,若不重合應調整
  • 確保相互垂直的兩個方向都符合要求后停止
  • 首根鋼柱就位時,應對柱底標高進行調整,通過螺母調整來確保鋼梁的精確就位

纜風繩校對法

纜風繩用于臨時支撐和校正柱子的水平位置:

  • 在松開纜風繩后,柱子應能保持"0"位移狀態
  • 若纜風繩受力過大,說明柱子承受較大的裝置內力
  • 松開纜風繩后柱子位置改變,表明校對未完成,需要繼續調整
  • 只有纜風繩松開后柱子位置穩定,才能判斷校對完畢

施工現場的空間定位技術

空間后方交會技術

當施工現場條件受限時,采用空間后方交會技術解決定位問題:

  • 現場可能遇到的問題:控制點無法通視、已知點上無法架起儀器、視線長期遮擋
  • 解決方案:將全站儀架設在通視良好的位置
  • 使用"后方交會法"計算出儀器中心坐標
  • 依據坐標數據進行構件放樣和定位

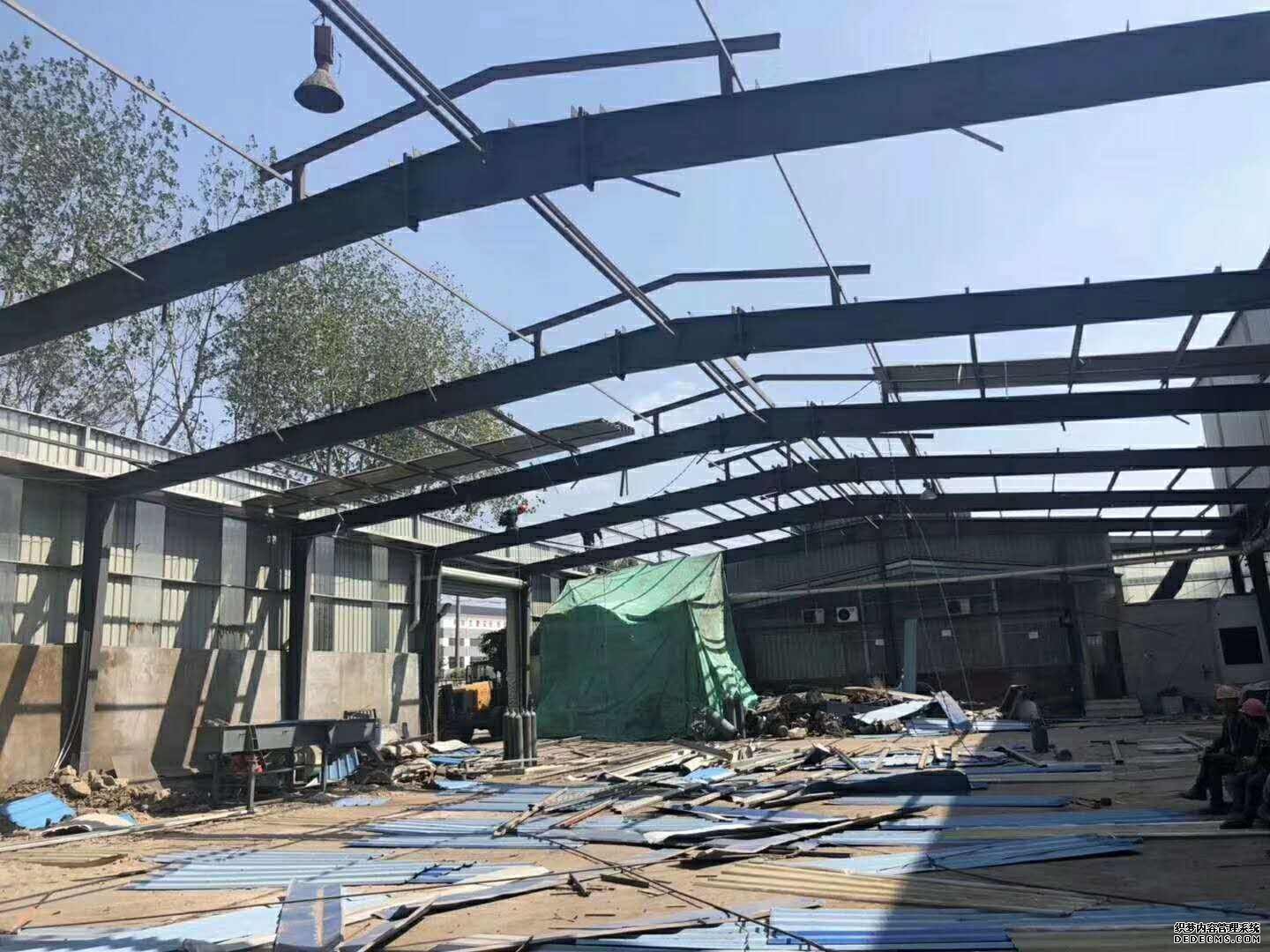

鋼梁安裝過程的測控

鋼梁吊裝前的準備

鋼柱校測完畢后,進行鋼梁吊裝。安裝前的準備工作包括:

  • 根據焊接縮短量預留焊接變形值,并做書面記載
  • 若柱子豎直度達到要求,安裝時應將柱子撐開,預留接頭焊接縮短量
  • 這樣在焊接完成和縮短后,柱子的內力也隨之自動消失

高強螺栓連接過程的測控

梁和鋼柱通常用高強螺栓連接,此過程需要持續監測:

  • 主梁截面大、剛度大,會影響鋼柱的豎直度
  • 安裝柱間的主梁時,需進一步跟蹤校正所有相關柱子
  • 對主梁聯系的隔跨甚至隔兩跨以上的柱子也應一同監測
  • 高強螺栓緊固完畢后,對該片區的鋼柱進行整體觀測并記錄
  • 根據記錄的誤差值大小和方向,決定焊前是否需調整、焊接次序、焊接方向和縮短預留量

焊接后的復測

焊接完成后,焊接縫的縮短會影響鋼柱鋼梁的位置:

  • 焊接完成后必須再次對該片區的鋼柱、鋼梁進行復測
  • 做好詳細的測量記錄
  • 整理校測后的測量數據,作為下一層鋼柱吊裝校正及焊接的預控數據
  • 形成完整的測控檔案,用于質量跟蹤

常見問題

鋼柱豎直度偏差多少時需要調整?

建筑規范對鋼柱豎直度有明確要求,通常高層建筑鋼柱豎直度偏差應控制在1/500以內(例如50米高的柱子偏差不超過100mm)。具體標準應參照《鋼結構工程施工質量驗收規范》GB50205。

為什么要預留焊接變形值?

鋼材在焊接時會發生熱膨脹和冷卻收縮,這種變形是不可避免的。預留足夠的變形量,可以確保焊接后結構的最終位置符合設計要求,避免焊接完成后出現尺寸超差。

鋼梁安裝中何時進行復測?

復測應在以下關鍵節點進行:高強螺栓緊固后、焊接完成后、上層構件吊裝前。每一次復測的數據都是下一步施工的控制基準。

小結

鋼梁鋼柱的尺寸精度控制是多步驟、全過程的工作。從加工測量、豎直度校正、梁柱連接到焊接復測,每個環節都需要嚴格的測控和完整的記錄。江蘇杰達鋼結構工程有限公司在鋼梁鋼柱加工方面(現有加工費800-1300元/噸)和安裝測控方面積累了豐富的經驗,采用專業的測量儀器和工藝,也支持來料加工,為客戶提供精確可靠的鋼結構產品。如有鋼結構加工或安裝需求,歡迎咨詢。
