玻璃幕墻立柱安裝規范與技術要點

杰達鋼構2015-11-19 03:40:312474

明框玻璃幕墻立柱的基本安裝規定

立柱是玻璃幕墻的豎向主要構件,其安裝質量直接影響整個幕墻的裝配質量。立柱的標準安裝流程為:先將連接件(俗稱"鐵碼")與立柱進行連接,再將連接件點焊在預埋鋼板上,最后通過吊錘控制立柱的垂直度,位置高度準確后才能正式焊牢。

立柱安裝的誤差控制標準

為確保幕墻的整體垂直和平整,對立柱安裝位置有嚴格的偏差要求:

  • 標高偏差:±3mm
  • 前后方向偏差:±2mm
  • 左右方向偏差:±3mm

這些精度控制對于建筑立面的視覺效果和結構安全都至關重要。

立柱與主體結構的軸線控制

通過連接件,幕墻的平面軸線與建筑物的外平面軸線距離的允許偏差應控制在 2mm 以內。這一要求在建筑平面呈弧形、圓形和四周完全封閉的幕墻上尤為關鍵,因為內外軸線距離影響到整個幕墻的周長尺度。

立柱的構造與連接方式

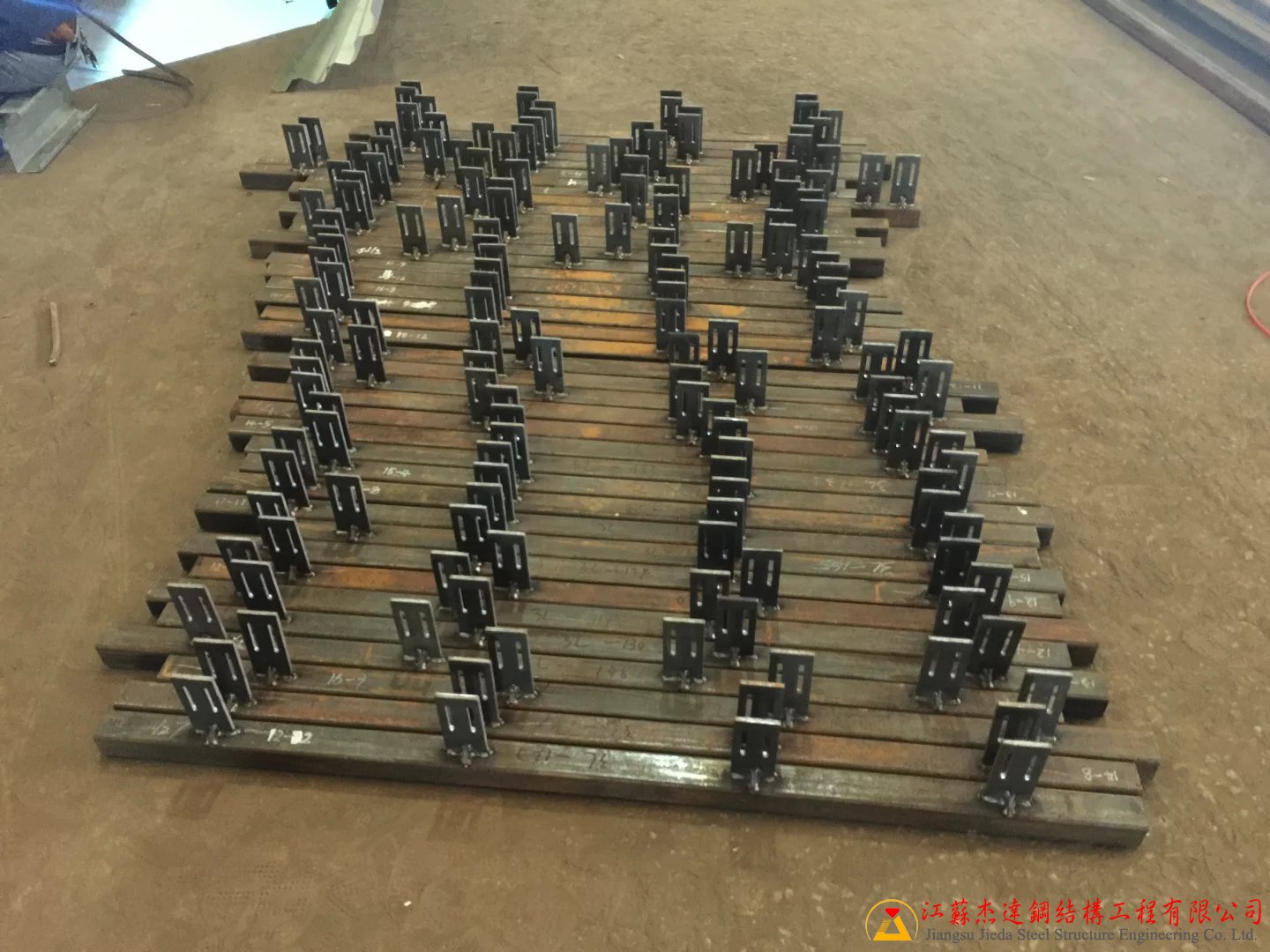

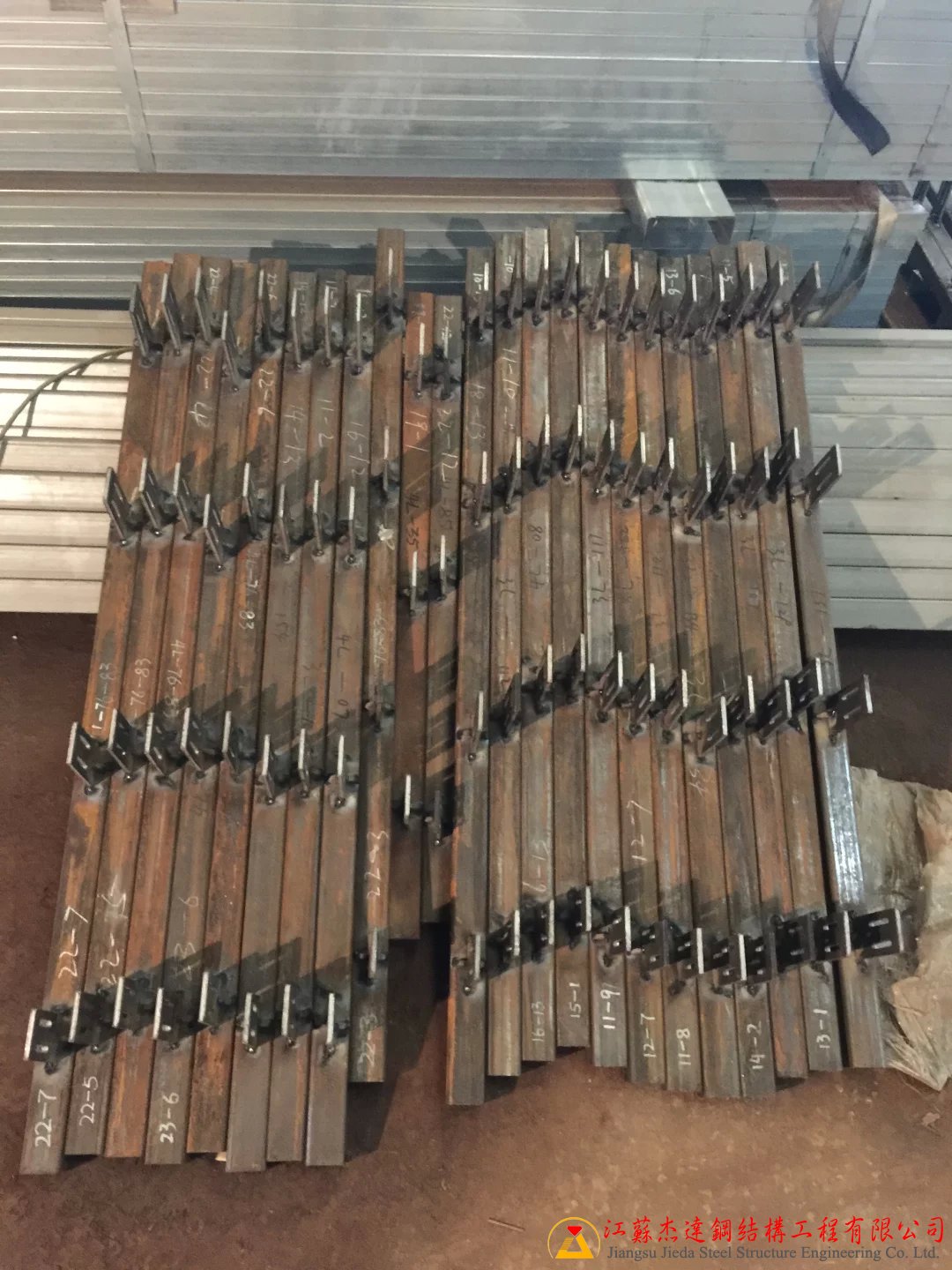

立柱一般根據施工及運輸條件,可以是一層樓高或二層樓高為一整根,長度可達 7.5m。接頭應有一定空隙,采用套筒連接法,這樣能夠適應和消除建筑撓度變形及溫度變形的影響。

連接件與預埋件的連接,若為二層樓高一整根立柱,可采用間隔的鉸接和剛接構造:

  • 鉸接:僅抗水平力,允許轉動
  • 剛接:除抗水平力外,還應承擔垂直力并傳給主體結構

明框玻璃幕墻立柱的具體安裝步驟

第一步:連接件安裝

立柱先連接好連接件,再將連接件(鐵碼)點焊在預埋鋼板上。點焊時要確保焊點飽滿,不能有假焊或脫焊。

第二步:位置調整

連接件焊接后,通過吊錘控制立柱的垂直度,左右調整使其垂直于水平線。位置高度準確后,才能將連接件正式焊在預埋件上。

第三步:焊接加固

正式焊接時要使用符合規范的焊條、焊劑,焊縫應飽滿、均勻,焊接后應進行焊縫質量檢查。

相鄰立柱的安裝規范

對于相鄰兩根立柱,有以下偏差要求:

  • 相鄰兩根立柱安裝標高偏差不應大于 3mm
  • 同層立柱的較大標高偏差不應大于 5mm
  • 相鄰兩根立柱的距離偏差不應大于 2mm

立柱安裝中常見的問題有哪些?

常見問題包括:點焊不飽滿導致強度不足、垂直度控制不好影響整體美觀、焊縫裂紋導致強度衰減。這些問題都需要在施工現場嚴格把控。

如何保證立柱安裝后的防水防滲?

立柱安裝完成后,在連接點和玻璃周邊應進行密封處理,采用硅酮膠等防水材料對所有縫隙進行填充,防止雨水沿著縫隙滲入。

小結

玻璃幕墻立柱的安裝是一項精細化的工作,涉及定位、焊接、調整等多個環節。江蘇杰達鋼結構工程有限公司擁有專業的幕墻施工隊伍,嚴格按照規范要求進行立柱安裝,已為眾多高層建筑完成了幕墻工程,確保了建筑立面的美觀和結構的安全。

  • 國標H型鋼特點與規格區別詳解

    國標H型鋼特點與規格區別詳解

    特點1、結構強度高同工字鋼相比,截面模數大,在承載條件相同時,可節約金屬10-15%。2.設計風格靈活、豐富在梁高相同的情況下,鋼結構的開間可比混凝土結構...

  • 電梯機電設備鋼結構件加工制作

    電梯機電設備鋼結構件加工制作

    本方管類電梯機電設備鋼結構件加工訂單來自沈陽某上市機械部件公司,我公司對此加工費低于市場價150~300元每噸,具體每噸(每件)加工價格參照實物而定...

  • 施工電梯預埋件設置與高層建筑預埋方案

    施工電梯預埋件設置與高層建筑預埋方案

    施工電梯預埋件怎么設置?在施工準備階段,首先要熟悉鋼質樓梯施工圖與預埋件施工圖紙,結合現場土建施工狀況,了解本工程的預埋件的分布、形式以及依據本工程的施工特點...
